Mønsted
Igangværende projekter

Mønsted - ny kloak i 2024 til 2027

Siden er opdateret den 9. januar 2025

Sidste nyt af den 9. januar 2025

Gravearbejdet for ny kloak pågår på Sportsvej ved 9-11 samt ved Blegevej, hvor en gammel pumpestation skal nedlægges.

Sportsvej er p.t. spæret og forventes genåbnet i uge 4.

I uge 3 fræses asfalt på Bredgade fra Tanken til Fuglevænget. Mønsted Vandværk går derefter i gang med at forny drikkevandsledninger ved Bredgade 5-17 samt 4-20.

Så snart at Sportsvej kan genåbnes, så rykker gravemaskinen og kloakarbejdet til Bredgade, hvor der laves ny kloak ved 3-17 og 4-18.

Arbejderne fortsætter derefter på tværs af Holstebrovej og ud ad Hvidevej. (Holstebrovej spærres ikke).

Trafik – OBS:

Man kan altid gå forbi eller trække cyklen forbi udgravningerne.

Der er altid adgang til Tanken og Brugsen samt Mønsted Pizza.

Ud- og indkørsel til Sportsvej via Holstebrovej.

Adgang til Hallen er bedst fra Kalkværksvej.

Parkeringsforbud på Sportsvej opretholdes, da Sportsvej anvendes til omkørsel, mens Bredgade er spærret.

Udgå venligst at parkere på vejen.

Hvor arbejder vi:

Se vedhæftede PDF (uge 2-4, 2025)

Baggrund

De gamle fælleskloakker skal udskiftes og erstattes med separatkloak – regnvand for sig og spildevand for sig.

Regnvandet fra Mønsted skal håndteres og renses i en ny rensedam, som bygges på Mønsted Skovvej 14. Det rensede regnvand afledes til Mønsted Bæk.

Spildevand fra Mønsted afledes til en ny pumpestation, som pumper spildevandet til Stoholm Renseanlæg, hvor det renses.

Informationsmøde

Der har været informationsmøde for de berørte grundejere/husejere den 3. april 2024 i Hallen i Mønsted, Sportsvej 2.

Tidsplan – forventet rækkefølge

Kloakarbejdet er planlagt til udførelse i 4 etaper og over 4 år. Start i 2024 og slut senest i 2027.

Kloakarbejdet, etape 1, Bækvej, Bredgade vest og Sportsvej, startede i april 2024 er nu næsten gennemført. Arbejdet fortsætter med etape 2.

I marts-maj 2024 blev der udført 2 nye spildevandsledninger, som blev etableret ved brug af metoden retningsstyret boring.

1 stk. ved Sportsvej - Blegevej
1 stk. ved Bækvej - Mønsted Skovvej 14 (det gamle renseanlæg)

Hensigten med disse borede ledninger var at undgå nogle meget dybe udgravninger.

Disse boringer udføres af Danboring og Vils Entreprenørforretning.

Plan, forventninger og rækkefølge

2024

  1. Boring ved Sportsvej – Blegevej. Marts-April 2024
  2. Boring ved Bækvej – Mønsted Skovvej. Marts-Maj 2024
  3. Bækvej juni - august 2024
  4. Bredgade v/nr. 17-25, drikkevand i august. Kloak i august-september 2024
  5. Femvejskrydset, oktober-november 2024
  6. Sportsvej v/nr. 3-9, November-December 2024
  7. Ny pumpestation for spildevand (spildevand til Stoholm). Sat i drift i august 2024.
  8. Første del af det nye regnvandsbassin på Mønsted Skovvej, 2025 -> Færdiggørelse i 2026
  9. Pumpestationen ved Blegevej nedlægges i Januar 2025

2025

  1. Bredgade v/nr. 1-17, Januar – marts 2025
  2. Krydsning af Holstebrovej Marts – april 2025
  3. Fuglevænget v/nr. 1 - Holstebrovej – Hvidevej, Marts – april 2025
  4. Bytoftevej, April - maj 2025
  5. Nedrivning / rydning af det gamle renseanlæg i Mønsted, ikke fastsat p.t.

2026

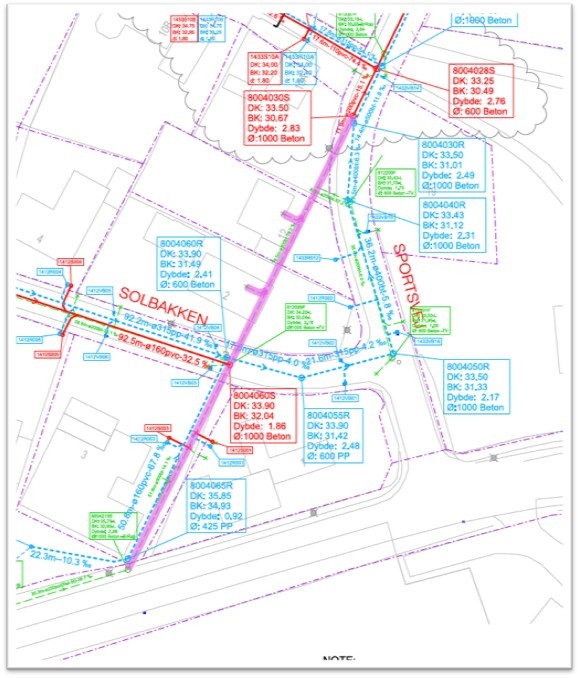

  1. Sportsvej - Solbakken – Bryrupvej
  2. Regnvandsbassin, etape 2

2027

  1. Mønsted Skovvej
  2. Mønsted Skole, Holstebrovej

Gener og trafik:

Vi kan desværre ikke undgå at arbejdet vil medføre spærring af trafik, omkørsler og perioder med begrænset adgang med bil frem til din ejendom samt støj og støv.

Vi kan dog love, at vi og entreprenøren vil gøre vores bedste for at gennemføre arbejdet hurtigst muligt og med så få gener som muligt.

På grund af de dybe udgravninger for de nye kloakker vil det være nødvendigt at spærre vejene for gennemkørende trafik.

Det vil også være nødvendigt at spærre vejene i de dage, hvor der skal laves ny asfalt.

Lokalt ved udgravningerne for ny kloak opretholdes passage for gående trafikanter.

Der vil blive skiltet for omkørsel, i perioder hvor den gennemkørende trafik vil blive henvist til omkørsel.

Adgang til Brugsen/Tankstationen og forretninger på Bredgade vil blive opretholdt enten fra syd eller fra vest.

Vejene genåbnes så hurtigt som muligt og enkelte veje vil i perioder være farbar som grusvej.

Respekter venligst de opsatte skilte og afspærringer. Fortæl jeres børn om projektet.

Udførelse af hver etape opdeles i del-strækninger, hvor kørebanen fjernes over en strækning på ca. 200 m.

Hvor der skal laves ny vandledning, laves disse arbejder før der laves ny kloak eller sideløbende med kloakarbejderne. Mønsted Vandværk kontakter de berørte ejendomme direkte.

Så snart de nye kloakker er kontrolleret laves der ny asfalt og vejstrækningen genåbnes. Defekte kantsten og fortovsfliser skiftes i det omfang de optages.

Efterfølgende laves der slidlag. Slidlag laves normalt først 1-2 år efter, at der lagt asfaltbærelag.

Etapeplan

Tegning 0100

Boring ved Sportsvej

Tegning 0521

Boring ved Bækvej

Tegning 0520

Hvor arbejder vi

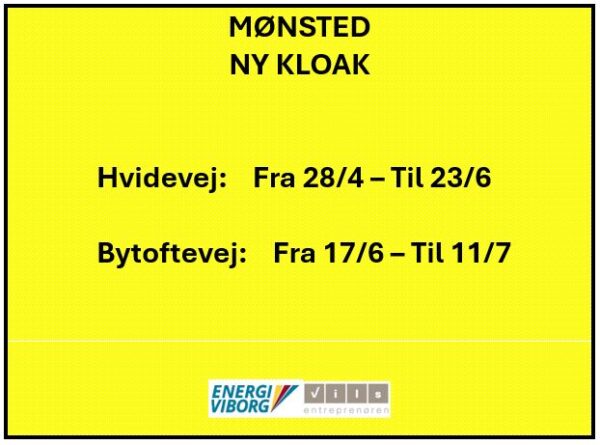

Uge 2-4

Kloakplan ved Bækvej

Tegning 0502C

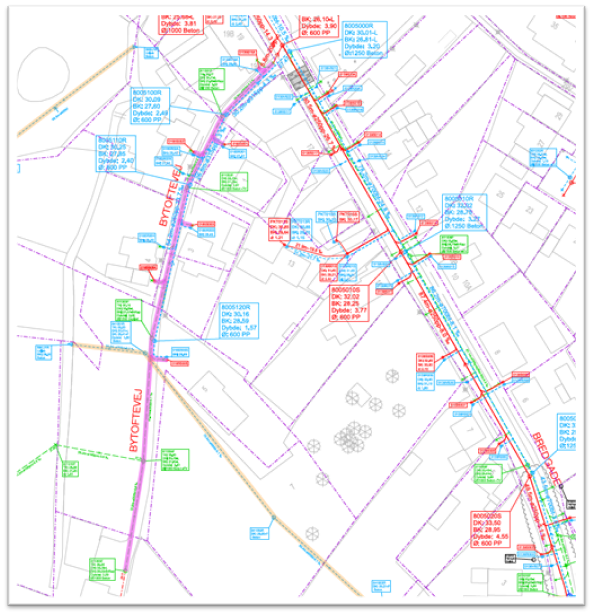

Kloakplan ved Bredgade

Tegning 0503B

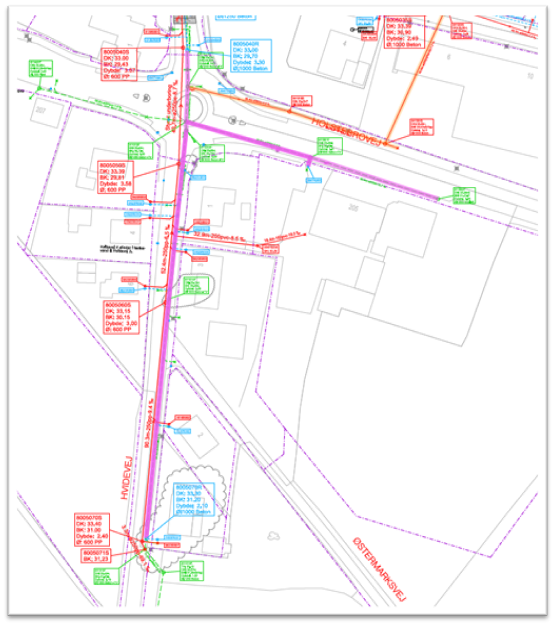

Kloakplan ved Femvejskrydset og Sportsvej

Tegning 0506A

Kontaktinformationer

Kontaktmuligheder Navn Arbejdssted Telefon E-mail
Formand Jan Mouritsen Vils Entreprenørforretning 2142 4774 jmo@vils.dk
Tilsyn Søren Jepsen Niras A/S 2761 3990 soje@niras.dk
Bygherre - Projektleder Henrik Juel Poulsen Energi Viborg Vand A/S 8929 2810 hjp@energiviborg.dk
